都計3・2・3名古屋環状線(笠寺工区)街路整備、県道名古屋半田線舗装道補修(南1)及び歩道整備工事(週休2日) 東海地区

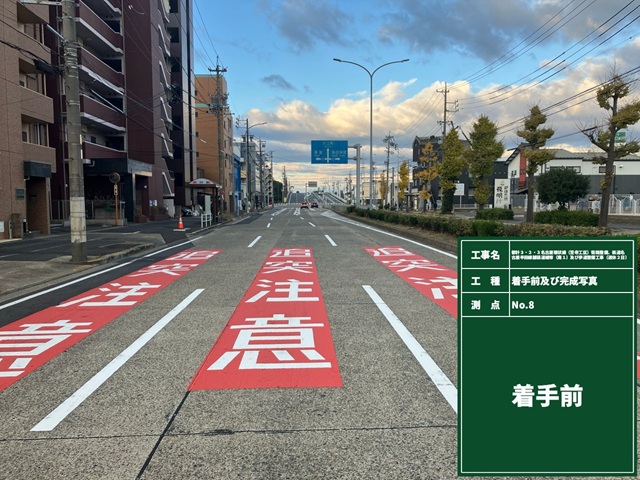

BEFORE
2024.12.18

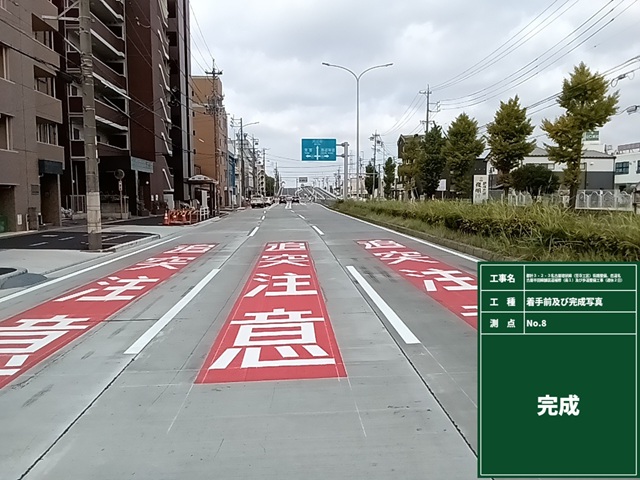

AFTER
2025.9.1
工事内容
- 工事場所名古屋市南区港東通地内
- 工期令和6年11月13日 ~ 令和7年10月15日
- 発注者名古屋市緑政土木局 南土木事務所
- 工事概要

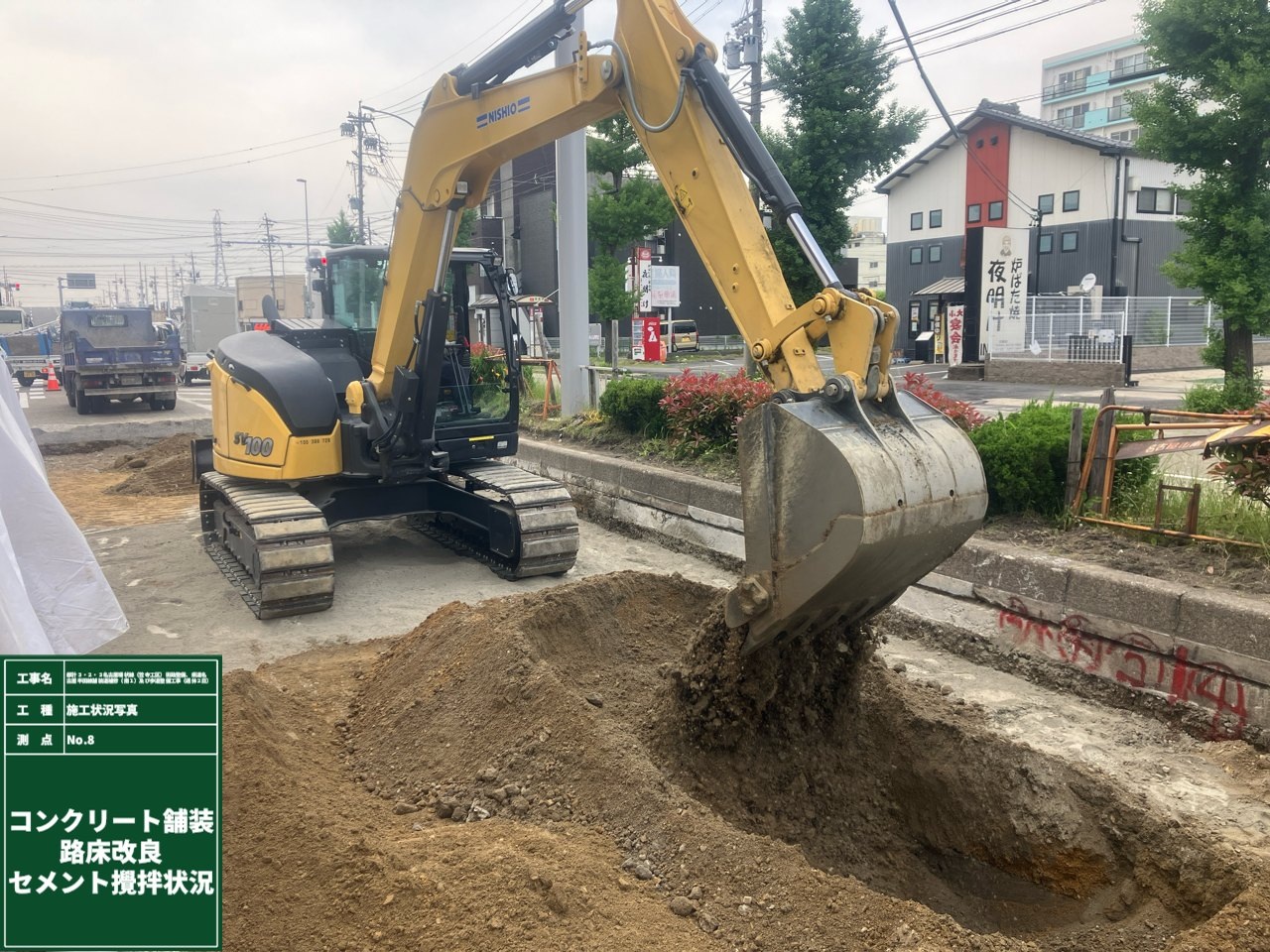

(工事1)道路改良
車道舗装工 667m2、歩道舗装工 962m2、街渠工 94m、路幅境界工 63m、区画線工 1式
(工事2)道路改良
車道舗装工 1018m2、区画線工 1式
(工事3)道路改良
歩道舗装工 221m2、街渠工 68m、路幅境界工 50m
(工事4、5)自転車利用環境整備
区画線工 幅15cm破線 1式、路面標示シート 11枚
現場の声

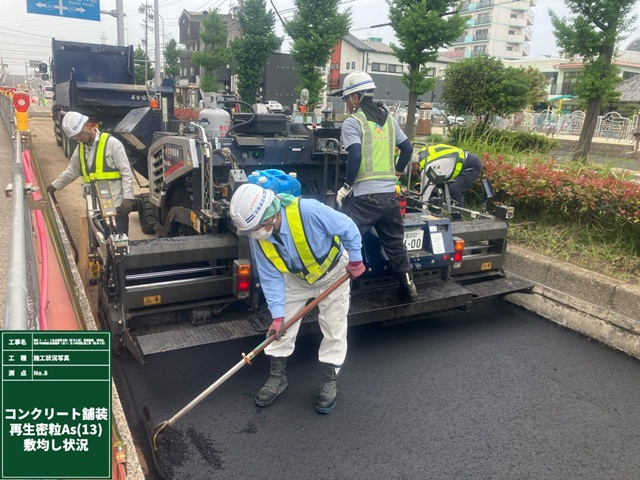

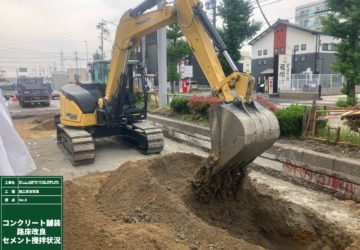

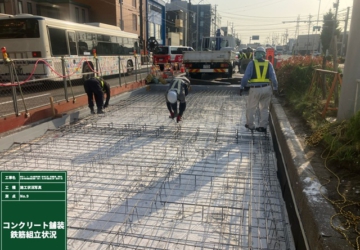

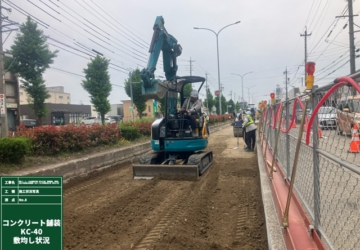

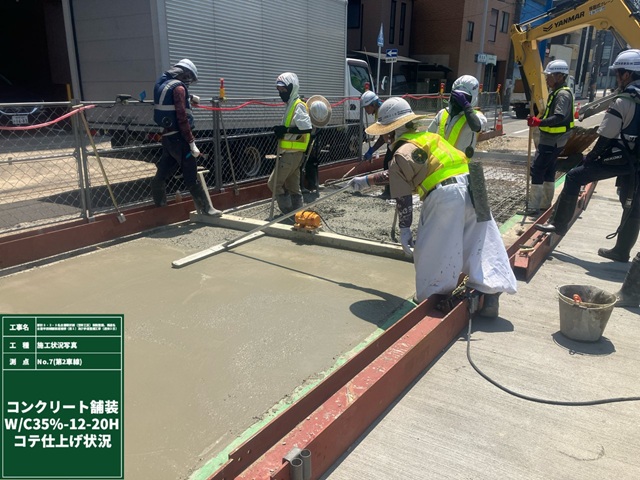

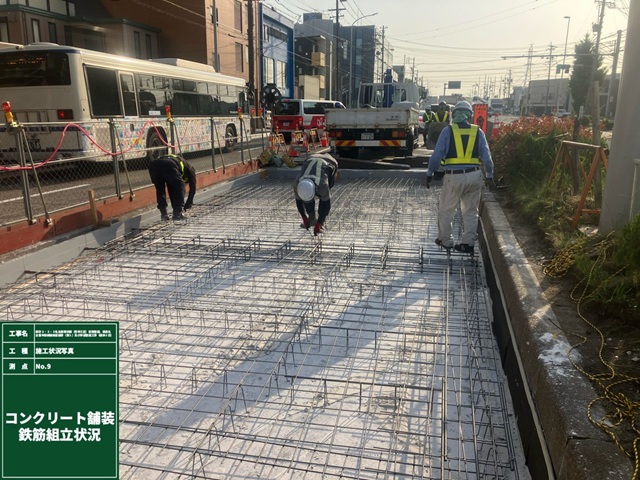

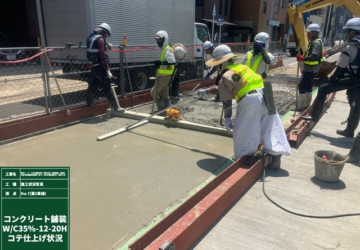

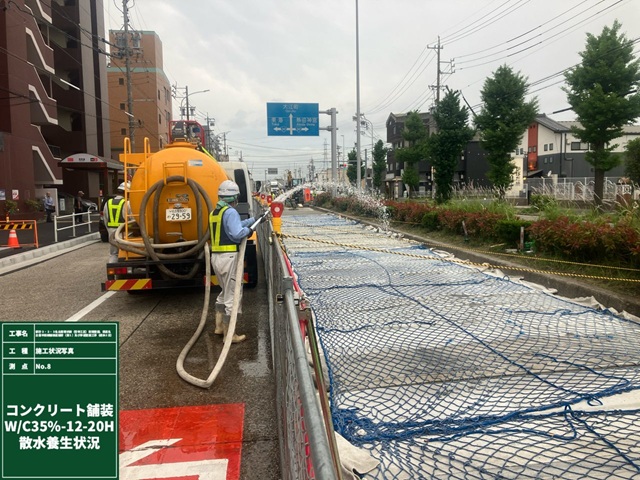

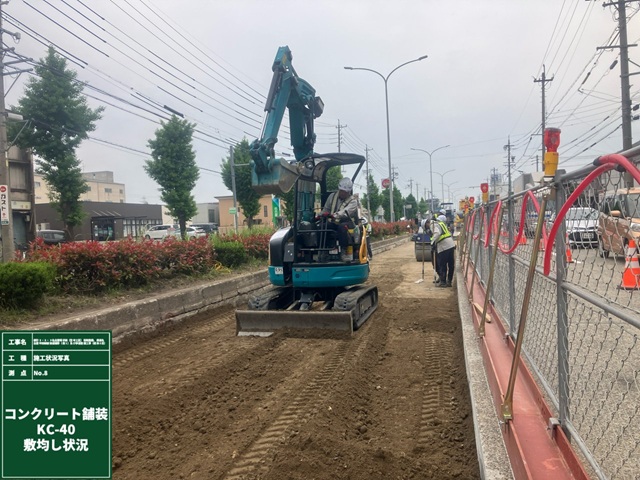

本工事は、電線地中化に伴う復旧工事および歩道勾配の改善を目的として実施しました。 車道部のコンクリート舗装には早期交通開放型コンクリート舗装 「1DAYPAVE」を採用し、養生期間の短縮により早期の交通開放を実現しました。 沿線住民や周辺工事関係者に対しては、積極的な広報活動および事前打合せを行い、円滑に工事を完了することができました。
※1DAYPAVE:一般の生コン工場で製造した舗装用コンクリートを用いる工法で、水セメント比を低減させて初期強度を高めることにより養生期間が大幅に短縮できます。
